Sanierung / Ausbau Vereinshaus Progy

Sanierung Vereinshaus Progy

Letzte Aktualisierung: 28.09.2026

Verantwortliche Stelle: Gemeinderat Rebstein

Kontaktpersonen:
Alex Arnold, alex.arnold@rebstein.ch
Peter Graf, peter.graf@rebstein.ch


Aktuell

Aktueller Stand

Am 17. September 2026 haben die Bauarbeiten begonnen. Der Aushub für den geplanten Anbau konnte bereits abgeschlossen werden. Zurzeit werden die Werkleitungen neu verlegt und die Vorbereitungen für die Fundamente des Anbaus ausgeführt. Gleichzeitig wird am Sockel des Gebäudes die neue Aussendämmung angebracht. Im Gebäudeinneren haben die Sanierungsarbeiten begonnen.

Aktuelle Auswirkungen

Das Vereinshaus kann während der Bauarbeiten nicht genutzt werden.

Der Progyplatz bleibt grundsätzlich zugänglich. Einzelne Bereiche sind aus Sicherheitsgründen vorübergehend abgesperrt.

Nächste Schritte

Als Nächstes werden die Fundamente und die Bodenplatte für den Anbau vorbereitet. Zudem wird die Aussendämmung im Sockelbereich fertiggestellt und das Fassadengerüst montiert.

Im Gebäude werden die Heizungs-, Sanitär- und Elektroinstallationen erneuert. Ebenfalls werden die bestehenden Fenster ersetzt.



Chronologie

MEILENSTEIN TERMIN
Krediterteilung durch Bürgerversammlung 25.03.2024
Detailplanung und Arbeitsausschreibungen
Auftrag für Vorlage Projektstopp durch Bürgerversammlung, Einstellung der Arbeiten 31.03.2025
Beschluss Bürgerversammlung: Verzicht auf Projektstopp

15.04.2026

Wiederaufnahme der Planung Mai 2026
Materialisierungskonzept abgesegnet 01.07.2026
Baubeginn 17.09.2026


Zeitplan

MEILENSTEIN TERMIN STATUS
Krediterteilung durch Bürgerversammlung 25.03.2024 erledigt
Arbeitsvergaben Mai 2026 erledigt
Baubeginn Umbauarbeiten 17.09.2026 erledigt
Bodenplatte und Fundamente vorbereiten 07.10.2026 geplant
Aufrichtung Anbau 13.10.2026 geplant
Fertigstellung Sanierung Ende April 2027 geplant


Fragen und Antworten (FAQ)

Warum wird gebaut?

Das Vereinshaus Progy ist in die Jahre gekommen. Über Jahre wurde nichts mehr in das Gebäude investiert. Jetzt steht eine Totalsanierung an.

Wie lange dauern die Arbeiten?

Die Sanierung sollte bis Ende März 2027 abgeschlossen sein.

Wird der Progyplatz gesperrt?

Der Progyplatz kann weiterhin für das Parkieren genutzt werden. Teilbereiche müssen abgesperrt werden.

Allfällig nötige Abstellplätze werden mit den Anstössern direkt kommuniziert.

Kann der Unterflurcontainer weiter benutzt werden?

Die Entsorgung kann weiter wie gewohnt erfolgen und werden zugänglich sein.

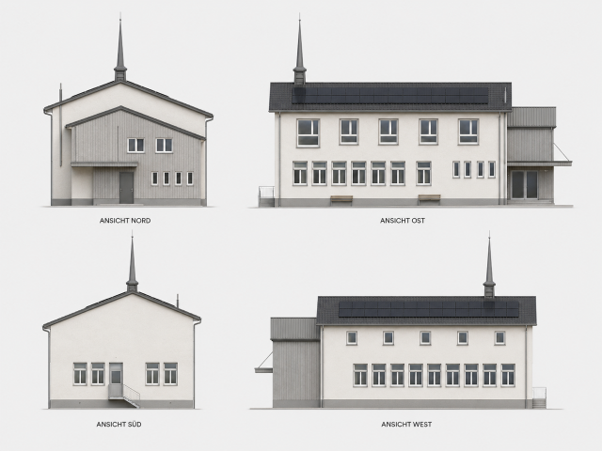

Projektbeschrieb

Das Gebäude wird Total saniert, ein neuer Eingangsbereich mit neuen Sanitären Anlagen wird an das Gebäude angebaut. Die Fassade wird neu gedämmt und verputzt. Die Fenster werden durch Fenster mit einem besseren Isolationswert ersetzt. Das Dach wird ebenfalls neu gedämmt und mit einer PV-Anlage versehen. Die Bodenbeläge werden erneuert. Die Decken und Wände werden teilweise neu gemacht oder neu gestrichen. So soll das Gebäude für die vielfältige Nutzung wieder fit gemacht werden.
